Werkleitungssanierung, Fernwärmeausbau und Gassenneugestaltung in der Pfistergasse

News

Die StWZ Energie AG erneuert in der Pfistergasse und der angrenzenden Schifflände die Werkleitungen für Strom, Gas sowie Wasser. Gleichzeitig baut die Fernwärme Unteres Wiggertal AG das Fernwärmenetz aus und die Stadt Zofingen gestaltet den Gassenraum neu.

Um die Versorgungssicherheit in der Pfistergasse sicherzustellen, ist eine umfassende Sanierung der Werkleitungen für Strom, Gas und Wasser sehr wichtig. Insbesondere die Wasserleitungen sind dringend sanierungsbedürftig. Die Bauarbeiten erfolgen in mehreren Etappen und dauern voraussichtlich bis März 2027.

Ausbau Fernwärme
Die Zofinger Altstadt soll innerhalb der nächsten 20 Jahre mit Fernwärme ausgebaut werden. Der Ausbau erfolgt in drei Bauphasen (Süd, Mitte und Nord) und ist jeweils gekoppelt mit Gassen- und Werkleitungssanierungen. Seit 2026 wird das StWZ-Fernwärme-Engagement von der neu gegründeten Gesellschaft «Fernwärme Unteres Wiggertal AG» (FUWI) gemeinsam mit Primeo Energie durchgeführt.

Stadt Zofingen gestaltet Gasse neu
Die Stadt Zofingen ergänzt die Sanierungen mit einer neuen Pflästerung gemäss ihrem Gestaltungskonzept für die Altstadt. Dieses sieht vor, die Gassen und Trottoirs barrierefrei zu machen, indem eine zusammenhängende sowie durchgängige Fläche geschaffen wird. Zudem soll der Pfistergasse-Brunnen auf die andere Strassenseite verlegt und der Schifflände-Platz aufgewertet werden.

Verkehrsführung und Zugänglichkeit
Während der Bauzeit kommt es zu Sperrungen und Umleitungen. Der Zugang zur Gasse und zu den Liegenschaften bleibt für Fussgängerinnen und Fussgänger jederzeit möglich. Auch Rettungsdienste und Feuerwehr haben uneingeschränkten Zugang. StWZ und die Stadt Zofingen sind bemüht, die mit den Arbeiten entstehenden Beeinträchtigungen und Lärmemissionen so gering wie möglich zu halten und danken der Bevölkerung für das Verständnis.

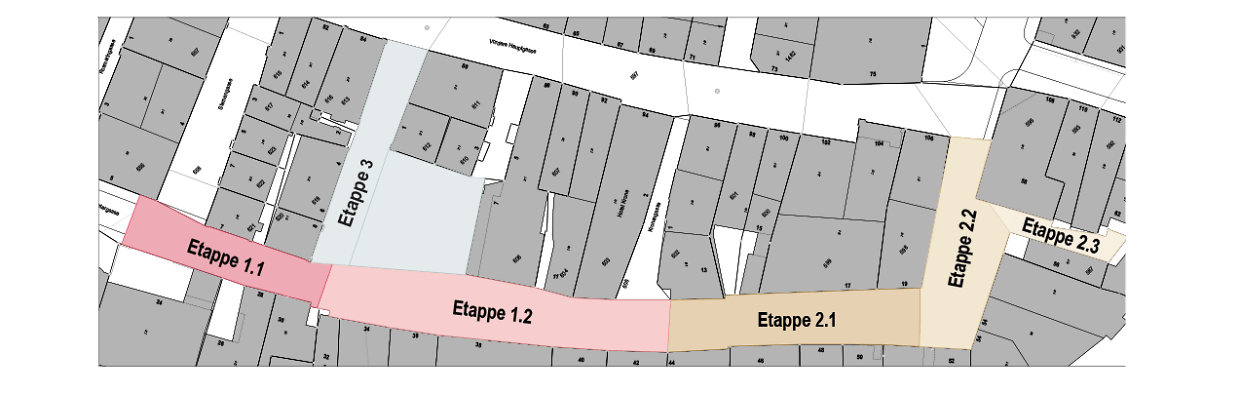

Die Bauetappen

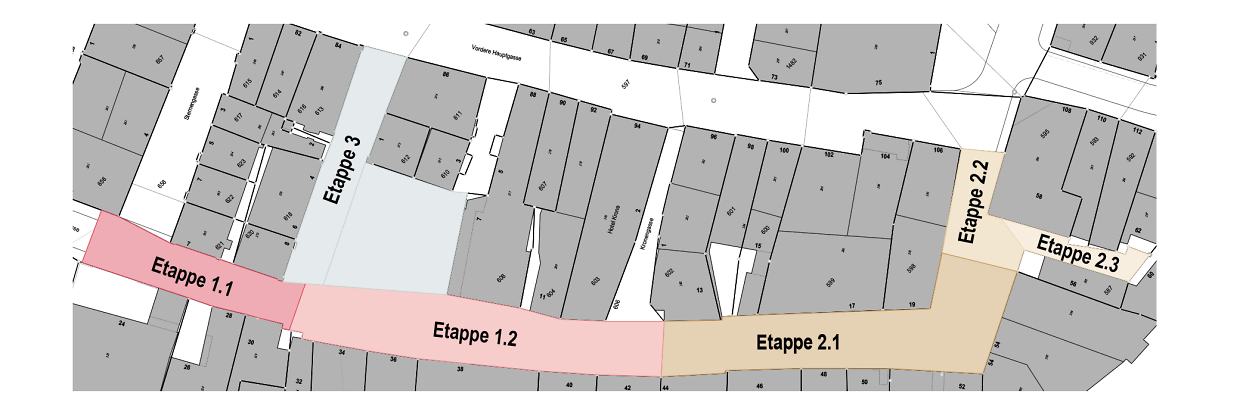

2026 04 10 09h20 34



Etappe 1.1
Sternengasse bis Schifflände
Werkleitungsbau abgeschlossen. Pflästerarbeiten erfolgen nach Fertigstellung der anderen Etappen.
Etappe 1.2
Schifflände bis Kronengasse
Werkleitungsbau inkl. Gassenneugestaltung abgeschlossen.
Etappe 2.1
Kronengasse bis «Alter Wehrgang»
Werkleitungsbau abgeschlossen. Pflästerarbeiten in Ausführung.
Etappe 2.2
«Alter Wehrgang» bis Vordere Hauptgasse
Werkleitungsbau abgeschlossen. Pflästerarbeiten in Ausführung.
Etappe 2.3
Seitenstrasse «Alter Wehrgang»

Etappe 3
Schifflände
Werkleitungsbau ab August 2026.
